Hoja Otoño/Invierno 2026 -27

DESCRIPCIÓN GENERAL
El Puente Vincent Thomas es una conexión muy importante para las personas que viajan hacia y desde la región del Puerto de Los Ángeles. Con más de 60 años de servicio, el puente recibe miles de vehículos todos los días. Debido a su antigüedad y a la exposición al ambiente marino, la superficie de concreto del puente se encuentra en muy malas condiciones.
Para mejorar la seguridad de todos los conductores, Caltrans reemplazará la plataforma del puente y mejorará otros componentes para hacerlo más seguro y moderno. Para realizar este trabajo, el Puente Vincent Thomas permanecerá cerrado durante 16 meses, a partir del 7 de noviembre de 2026.
El proyecto será construido por un equipo formado por las empresas Skanska y California Engineering Contractors, quienes han trabajado junto con Caltrans desde la etapa de planificación para desarrollar el proyecto, revisar los métodos de construcción y preparar los costos antes de que comiencen las obras.
El costo total del proyecto es de 750 millones de dólares.
PLAN DE GESTIÓN DE TRÁFICO
Durante el cierre del puente, Caltrans tomará medidas para reducir el impacto del tráfico en las calles locales.

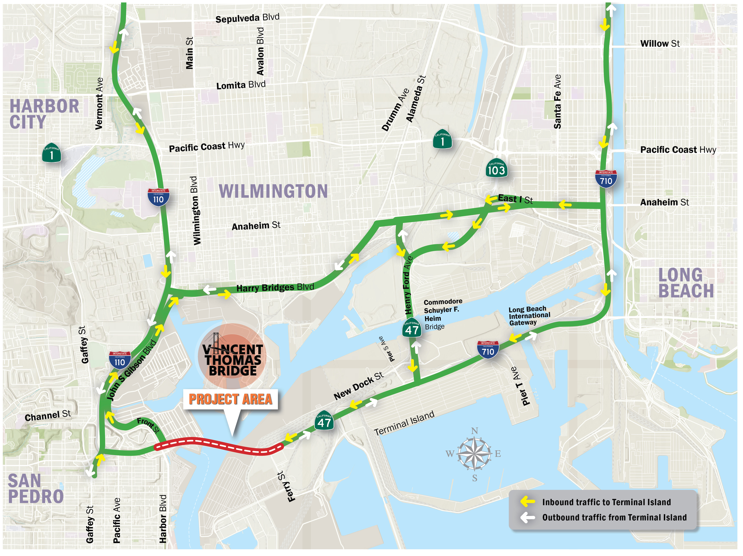

Las mejoras en las rutas de desvío incluyen la reparación y repavimentación de calles e intersecciones, la instalación de cámaras de tráfico y el ajuste de los semáforos para mejorar la circulación.
Durante el cierre, habrá personal de control de tráfico en las principales intersecciones, cuando sea necesario, para ayudar a mantener el flujo de vehículos. Además, la policía local reforzará la vigilancia del tráfico de camiones comerciales.
Caltrans también mantendrá informada a la comunidad mediante una campaña de comunicación, que incluirá la aplicación QuickMap para brindar información actualizada sobre el tráfico y las rutas alternas.
FASE DE CONSTRUCCIÓN
La construcción se realizará en tres etapas.
Actualmente, Caltrans se encuentra en una etapa de preparación antes del cierre total del puente. Se están instalando plataformas de trabajo temporales, escaleras y soportes estructurales para que la construcción se lleve a cabo de forma segura y eficiente. Además, se están realizando mejoras en calles y carreteras de la región para ayudar a reducir el impacto del proyecto en el tráfico.
La etapa principal de la construcción comenzará el 7 de noviembre de 2026 y durará 16 meses. Durante ese tiempo, se reemplazarán la plataforma de concreto del puente, el separador central, las barandas, las cercas y los letreros.
Después de que el puente reabra al tráfico a principios de 2028, comenzará la etapa final. En esta fase, Caltrans retirará las estructuras temporales instaladas durante la construcción e instalará nuevos sensores sísmicos y servicios públicos en el puente.

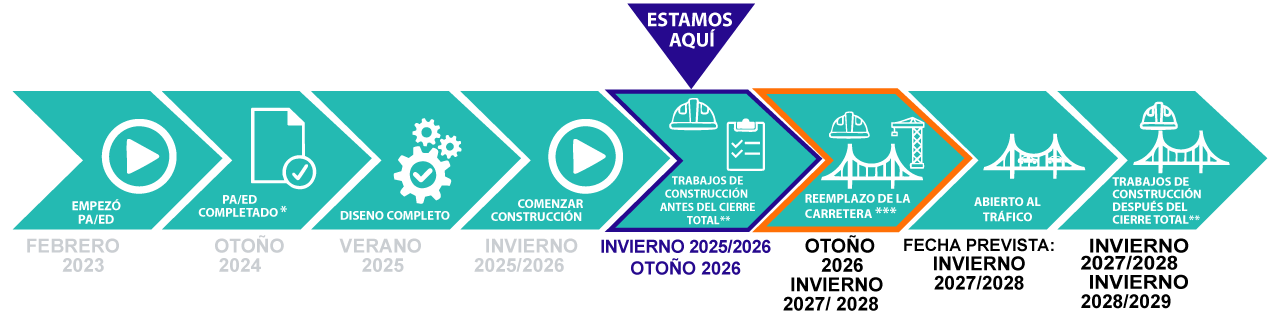

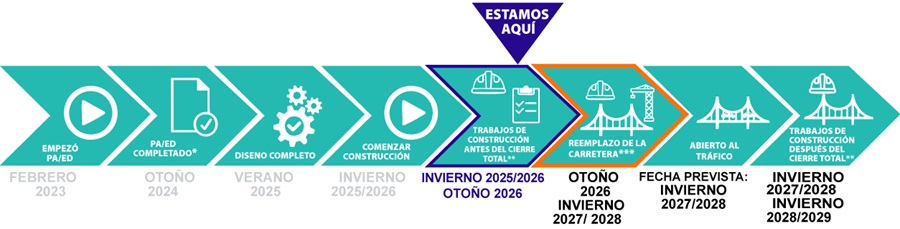

CRONOGRAMA

*PA/ED: Aprobación del Proyecto / Documentos Ambientales *
*El cronograma está sujeto a cambios dependiendo de la opción de programación seleccionada.
***Cierre total (16 meses)
